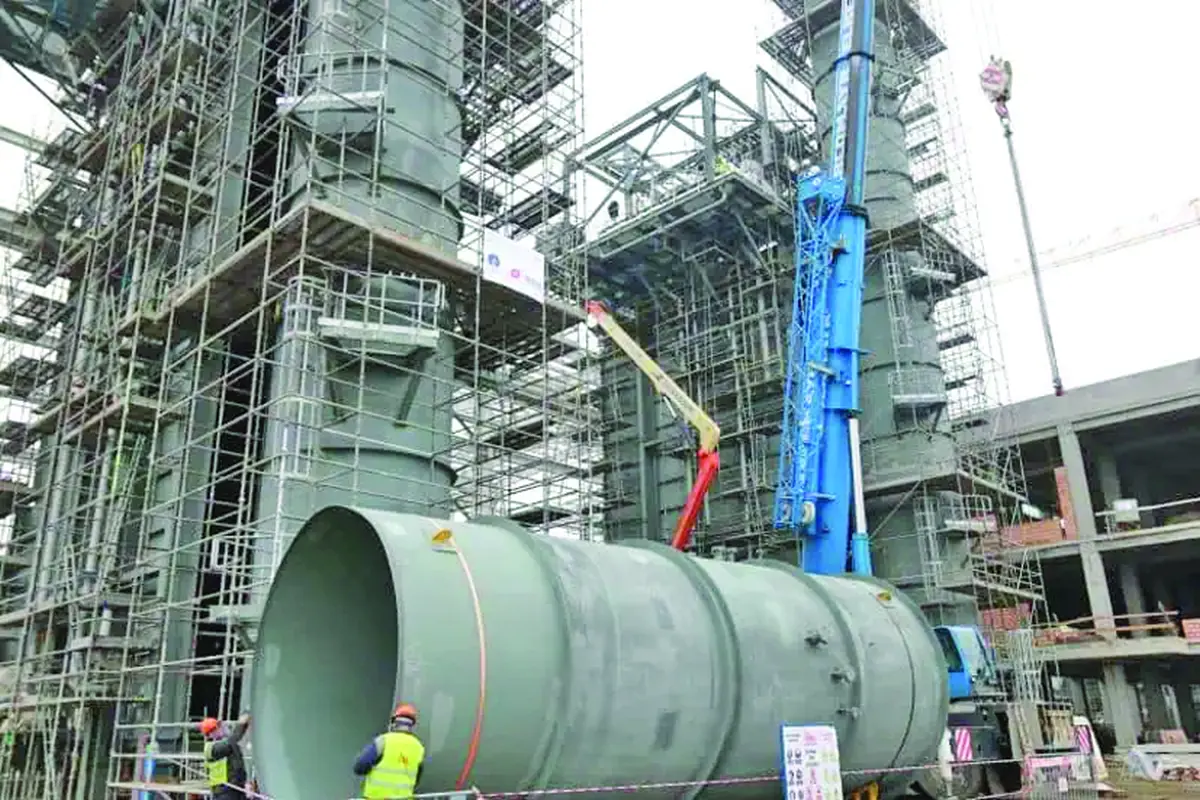

În Termocentrala de la Iernut se bagă bani ca într-un bidon spart pe care tot încerci să-l umpli cu apă. Ministrul Sebastian Burduja ne-a tot ”amenințat” cu finalizarea proiectului încă de anul trecut, ca să aflăm că pornirea capacității de producție a energiei electrice este o misiune imposibilă. Ministerul Energiei anunță acum un nou termen, prin decembrie 2025, însă nici acela nu este sigur, iar data rambursării investiției se prelungește până la sfârșitul lui iunie 2026.
De cinci ani, la care se va mai adăuga cel puțin un an, România pierde zeci de milioane de euro pentru că nu a reușit să dea în folosință Termocentrala de la Iernut, bani la care se mai adaugă și tarifele piperate ale importurilor care suplinesc absența capacităților de producție. Proiectul este de ani de zile într-un blocaj total, iar spaniolii însărcinați cu finalizarea lui încaseză banii de la Romgaz și uită să-și plătească subcontractorii.
Doar 2% din termocentrală mai este de finalizat și, totuși, aceste procente par o misiune imposibilă. Ministrul Energiei, Sebastian Burduja, spune că spaniolii au promis că vor termina obiectivul în decembrie 2025, dar nici el nu mai crede în promisiunile permanent neonorate ale acestora. Pentru că proiectul a fost co-finanțat din banii obținuți din vânzarea certificatelor CO2, termenele s-au tot amânat, pentru a nu se pierde finanțarea. Și de data aceasta, Ministerul Energiei cere, într-un proiect de hotărâre de guvern, o nouă amânare, până la sfârșitul lunii martie 2026. Valoarea finanțării nerambursabile pentru realizarea centralei cu ciclu combinat cu turbine pe gaz de 430 MW este de 320.912.359,0 lei, contractul de execuție fiind unul de tip ”la cheie” ( proiectare, execuție, construire, punere în funcțiune).
Pericolul insolvenței
După semnarea unui nou contract în 2023, între Romgaz și Duro Felguera SA, spaniolii nu au respectat nici de data aceasta termenul de finalizare din 2 decembrie 2024. Motivele invocate de partea spaniolă au fost situația extrem de complicată a companiei din punct de vedere juridic și financiar, executantul fiind într-un proces de preinsolvență – concordat preventiv, notificat în data de 07.05.2025, perioada de negocieri cu creditorii fiind prelungită de Tribunalul competent din Regatul Spaniei în materie de insolvență în 12 martie 2025 cu o nouă perioadă de trei luni, respectiv până la data de 11 iunie 2025, precum și apariția unor probleme la echipamente care pot fi depistate doar în perioada de teste și probe pentru punerea în funcțiune.
Totodată, Duro Felguera SA a dat vina pe prelungirea termenelor estimate inițial necesare pentru curățarea și spălarea circuitelor din cauza staționării pe o perioadă îndelungată, precum și mobilizarea firmelor specializate în spălarea chimică a conductelor, pe necesitatea înlăturării unor neconformități apărute la unele echipamente, dar și pe existența unor erori și a unor elemente incomplete privind ingineria electrică, instrumentație și control, deși această documentație a fost supervizată anterior și de către Executant.
O nouă amânare
Proiectul de hotărâre de guvern inițiat de Ministerul Energiei propune prelungirea termenului maxim de finalizare și punere în funcțiune a investiției finanțate nerambursabil din fondurile PNI de la 30.06.2025 până la data de 31.12.2025 și prelungirea până la 31.01 2026 a perioadei de eligibilitate a cheltuielilor în ceea ce privește perioada de realizare a acestora. Totodată, prin proiectul de act normativ, se prelungesc atât durata Contractelor de finanțare pentru investiții, cât și termenul maxim de rambursare a cheltuielilor eligibile aferente investițiilor, de la 31.12.2025 la 30.06.2026. În ce privește termenul maxim de plată a penalității/ sumei considerate necuvenite ca urmare a neîndeplinirii, la punerea în funcțiune a investițiilor, a indicatorilor tehnici de performanță prevăzuți în contractul de finanțare, acesta se va prelungi de la 30.09.2025 până la data de 31.03.2026.
Daca nu intervenea SISTEMUL, centrala trebuia sa o faca turcii , tot cu echipamente GE. Dar banii nu ajungeau in Europa , desi se stia ca DF dadu-se mita la contractele anterioare din Algeria si Mexic.
Sabotaj din partea spaniolilor? De ce trebuie Romania capacita la orice initiativa de dezvoltare?
Iar sistemul nu este bun. Cu atatea discutii, licitatii, termene, contestatii (inclusiv de mediu), precum si cu lipsa de oameni pregatiti (ca au avut grija “prietenii” sa puna pe butuci invatamantul), Romania nu mai ajunge sa faca nimic niciodata. Inainte lucrurile functionau simplu: venea ordinul de sus, si se executa. Fara bariere, opozitii, interese adverse etc. Acum, in asa-zisa democratie, am ajuns sa traim intr-o jungla, unde interesele externe au facut praf interesele romanesti.
Am un dejavu, parca ar fii un proiect făcut de indieni.. tot timpul e la 98% .. si o sa fie terminat de alții!
